Согласно исследованию BBC, проекты по зеленой энергетике стоимостью в миллиарды фунтов стерлингов приостановлены, потому что они не могут подключиться к электроэнергетической системе Великобритании.
Некоторые новые солнечные и ветровые электростанции ждут подключения от 10 до 15 лет из-за нехватки мощности в системе, известной как «сеть».
Компании, занимающиеся возобновляемыми источниками энергии, опасаются, что это может поставить под угрозу климатические цели Великобритании.
Компания National Grid, которая управляет системой, признает наличие проблемы, но заявляет, что необходима фундаментальная реформа.
В настоящее время Великобритания поставила цель к 2035 году, чтобы 100% электроэнергии производилось без выбросов углерода.
В прошлом году почти половина электроэнергии в стране была нулевой.
Но для достижения этой цели потребуется значительное увеличение числа проектов по возобновляемым источникам энергии по всей стране. По оценкам, требуется в пять раз больше солнечной энергии и в четыре раза больше ветра.
Правительство и частные инвесторы потратили 198 миллиардов фунтов стерлингов на инфраструктуру возобновляемой энергетики с 2010 года. Но теперь энергетические компании предупреждают, что значительные задержки с подключением их проектов в области зеленой энергии к системе поставят под угрозу их способность вводить больше зеленой энергии в сеть.
Новая ветряная электростанция или солнечная электростанция могут начать поставлять энергию в дома людей только после того, как они будут подключены к сети.
Энергетические компании, такие как Octopus Energy, один из крупнейших в Европе инвесторов в возобновляемые источники энергии, говорят, что National Grid сообщила им, что им нужно подождать до 15 лет для некоторых подключений, что намного превышает целевой показатель правительства на 2035 год.
«Самые длинные очереди в сети в Европе»
По подсчетам BBC, в настоящее время в очереди на подключение находятся проекты на сумму более 200 миллиардов фунтов стерлингов.
Согласно собственным данным National Grid, около 40% из них сталкиваются с ожиданием подключения не менее года. Это представляет собой отсроченные инвестиции на десятки миллиардов фунтов стерлингов.
«В настоящее время у нас одна из самых длинных очередей в сети в Европе», — говорит Зойса Норт-Бонд, генеральный директор Octopus Energy Generation.
Проблема в том, что так много новых проектов по возобновляемым источникам энергии подают заявки на подключение, что сеть не успевает за ними.

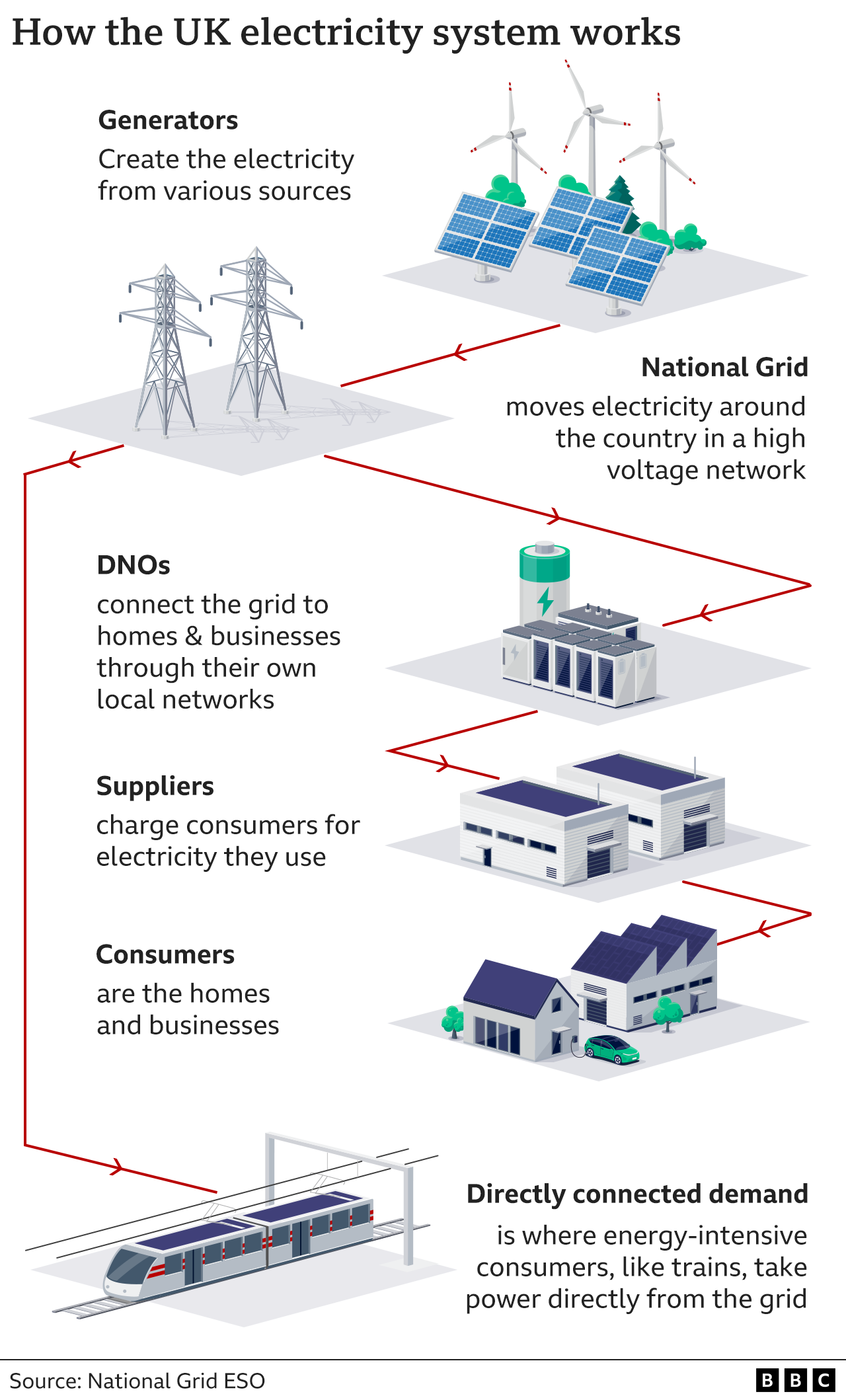

Система была построена, когда каждый год запрашивали подключение всего несколько электростанций, работающих на ископаемом топливе, но сейчас в очереди 1100 проектов.

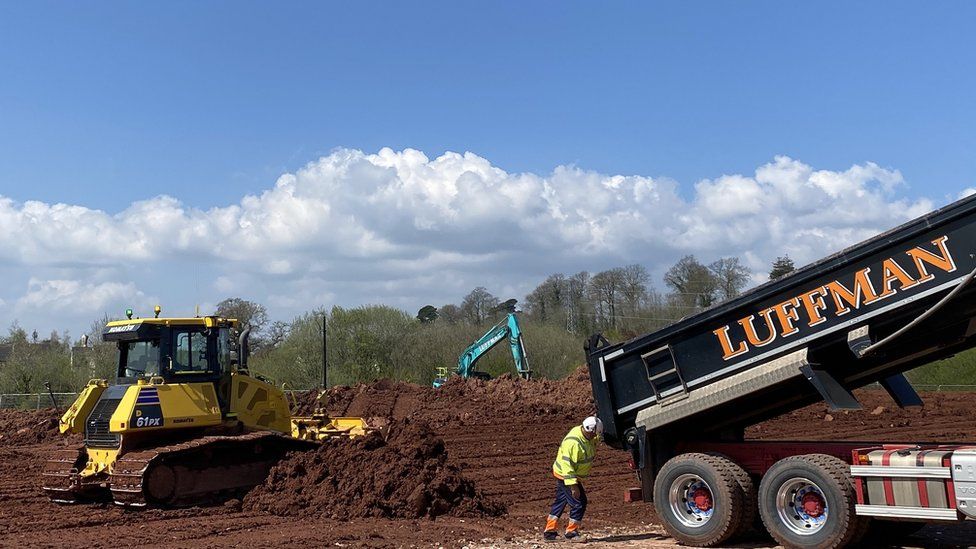

Совет Торбея пострадал из-за задержек. Землекопы уже расчищают землю для солнечной электростанции площадью 6 гектаров, которую они строят в Торки. Он должен быть закончен в следующем году.
Совет планирует использовать деньги, вырученные от продажи электроэнергии, для финансирования местных служб, но было сказано, что электростанция не будет подключена в течение пяти лет.
И даже эта дата не определена. «К сожалению, есть некоторые признаки того, что это может произойти в середине 2030-х годов», — сказал Алан Денби из Совета Торбей. «Это настоящая проблема для совета, поскольку мы заявили, что хотим стать углеродно-нейтральными к 2030 году».
Из-за того, что проекты не могут подключиться, строительство либо приостанавливается, либо проекты завершаются, но не могут производить энергию.
National Grid, отвечающая за передачу электроэнергии по Англии и Уэльсу, заявляет, что ужесточает критерии для подачи заявки на проекты, поэтому в очередь встают только действительно многообещающие.
Но также требуются огромные новые инвестиции для реструктуризации сети, чтобы она могла работать с большим количеством источников энергии, говорит Ройзин Куинн, директор по связям с клиентами.
«Необходима фундаментальная реформа», — сказала она Би-би-си. «Необходимо больше инфраструктуры. Мы очень усердно работаем над проектированием и строительством более быстрыми темпами, чем когда-либо раньше».
Ассоциация энергетических сетей представляет операторов, известных как DNO, которые подключают дома людей к основной системе, принадлежащей National Grid. В нем говорится, что правительству необходимо ускорить процесс планирования, чтобы инфраструктура электроснабжения могла быть построена быстрее.
В марте правительство объявило, что изучает способы ускорения принятия решений по планированию.
Регулятор энергетики Ofgem, который контролирует операторов, заявил, что все заинтересованные стороны пытаются догнать цели правительства.
Ребекка Барнетт, директор по сетям в Ofgem, сказала: «За последние два или три года цели резко возросли, и существует длительный период времени, необходимого для инвестиций, необходимых для принятия, разработки и доставки этих действительно крупных активов.
«Я думаю, что это вызвало настоящую проблему; нам определенно нужно наверстать упущенное. Пошаговый подход прошлого не соответствует цели».
Ofgem заявляет, что согласилась разрешить National Grid привлечь дополнительные 20 миллиардов фунтов стерлингов в течение следующих 40 лет за счет счетов клиентов для оплаты масштабных обновлений, в которых нуждается сеть.
Потребители стали свидетелями резкого роста цен на жилье за последний год после вторжения россии в Украину и нехватки газа.
Но Барнетт сказал, что эти новые инвестиции окажут минимальное влияние на счета клиентов и помогут взять на себя бремя некоторых неустойчивых цен на энергоносители.
«Будущее за зеленой, более безопасной и, по сути, более дешевой энергией. Мы знаем, что для того, чтобы добраться туда, необходимы определенные инвестиции, но в долгосрочной перспективе это будет дешевле для всех нас», — сказала она.
